一、概述
建设规模:首批19处泵站装机26座202台套,16.8万kW,设计流量1772.3m3/s,受益耕地面积为792万亩。概算投资7.1288亿元,平均单位千瓦投资0.42万元/kW。中央专项资金35442万元,省财政配套资金23423万元,市县自筹12423万元。
建设目标:遵照王忠法厅长提出的我省泵站更新改造要做到“全国先进、中部一流、实现四化(即工程设施现代化、管理手段信息化、人员结构合理化、工程环境园林化)”的总体建设目标,严格执行建管“五制”,规范建设程序,确保工程建设进度和质量。
主要作法:自2006年11月陆续开工以来,在省直相关部门的通力配合支持下,工程建设所在地政府高度重视,加强领导,把泵站更新改造作为建设社会主义新农村、实现和谐湖北的一项民心工程,德政工程,纳入政府年度责任考核主要目标,成立项目协调领导小组,实行项目法人和协调领导小组相结合的双项责任制,共同推进大型排涝泵站更新改造工作。
1、领导高度重视。各地都成立了以行政负责人为组长,发改、水利、财政、公安、交通、电力等部门领导为成员的工程建设协调领导小组,领导小组下设办公室并配备专职人员开展日常工作。形成了党政主要领导亲自抓,分管领导全力抓,水利部门具体抓,相关部门协作抓,上下联动,齐抓共管的良好工作局面。落实目标责任,首先领导层层签订建设责任书,同时落实了相关部门责任。及时召开动员大会,利用媒体大造舆论、声势,营造良好的建设氛围,为工程建设顺利实施打下了良好的基础。

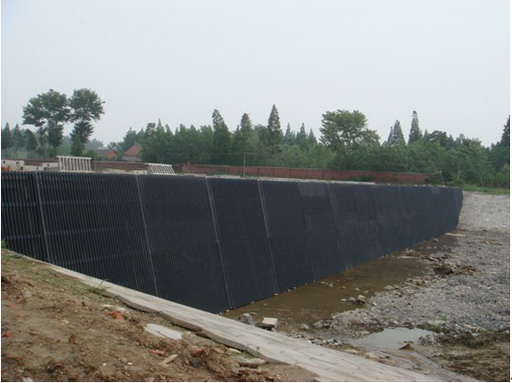

2、加强“五制”管理。首批19处泵站严格遵照国家和省建设管理的法令、法规,全面推行项目法人制、招标投标制、施工合同制、建设监理制和廉政建设责任制。项目法人组建规范,依据《水利工程建设合同示范文本》、分别与设计、监理、机电设备生产企业、土建施工等单位签订了合同。按照《水利工程建设监理规定》的要求,相继成立了泵站更新改造工程项目监理处。依据《中华人民共和国招标投标法》和《湖北省水利工程建设项目招标投标管理办法》的规定,对所有建设项目进行了公开招投标,确保做到资金安全、工程安全、干部安全。

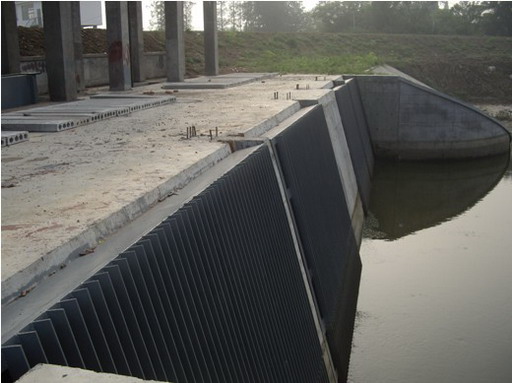

3、加强质量管理。19处泵站相继成立了泵站更新改造工程项目监理处,各监理处合理配备各专业监理人员,持证上岗,采取“超前控制、预防为主、跟踪检测”等手段,严把原材料进场关,砼配合比关,基础和工序验收关。在施工过程中,工程技术人员严格按照质量管理制度对施工质量实施监督,始终坚持质量一票否决制度;坚持上道工序不合格不准进入下道工序施工,单项工程不合格不验收签证;坚持技术交底制度,使工程质量得到了有效保证。

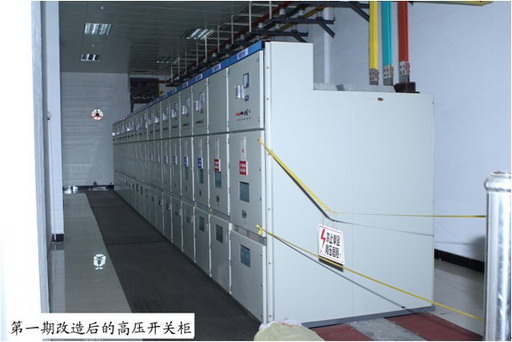

4、加强技术管理。泵站是技术密集型的水利工程,在施工过程中,各项目单位严格按国家有关技术标准、规范、规程执行,大力推广新材料、新产品、新技术,按照安全、高效、节能的要求,通过公开招投标,引进了一大批效率高、能耗低,性价比高、技术含量高、反应当代科技水平和生产力水平的主机组设备和控制保护设备,将大大提升我省泵站运行的可靠性和管理水平。
泵站环境、面貌也得到极大改善,专业园林公司整体设计,专业队伍精心实施,美观、和谐的泵站枢纽,正逐渐成为建设社会主义新农村的一道亮丽风景。
二、存在的问题:
1、主材单价偏低。如大同垸泵站螺纹钢平均涨价2000元/T,增加投资59.8万元;水泥每吨涨价80—90元/吨,增加投资14.4万元;燃料平均每吨涨价800元/吨,增加投资6.8万元。人工工资平均增涨30%,增加投资30.9万元。凡口泵站护坡植草中标价为32.88元/m2,概算单价仅为4.63元/m2;进口渠道透视围墙中标价为410元/m,概算单价仅为50元/m。
2、部分工程漏项。有些泵站在概算核定时,都或多或少审掉了一些必须更新改造的项目,如凡口泵站出口拍门液压启闭机油缸改造,原上报需投资88万元,核定时被裁减。松滋大同垸泵站防洪闸基础处理概算内未考虑,现新增粉喷水泥灰桩基,此项增加投资30.4万元;新建拦污栅工程,概算内未考虑清污机排架结构,此项增加投资23.5万元。
3、工程验收不够及时。部分泵站项目法人、监理、施工单位对验收程序和环节不是很清楚,对验收规定、规程、规范不很熟悉,导致一些工程未能及时组织验收
4、资料管理不够规范。部分泵站参建单位在资料管理上不很规范,资料未按要求进行登记、标示,未按要求进行归档分类。规划、勘察、设计、施工、监理资料,相关图片和影像等资料也收集不全。
三、首批19处逐个泵站工程进展报告如下:

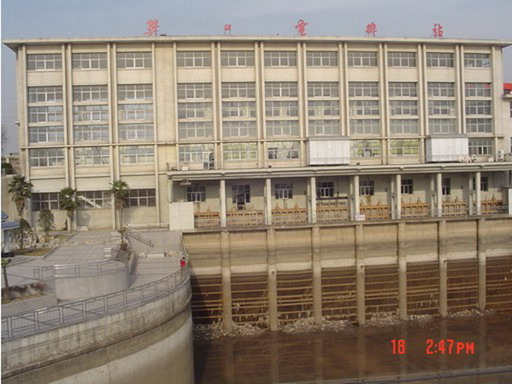

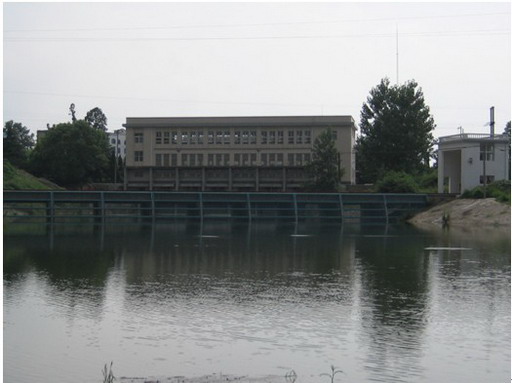

1、樊口泵站
完成了两台主电机改造;两台主水泵改造;油、气、水系统设备改造;50吨桥式起重机改造;拦污栅桥的新建;厂用电系统的改造;进、出口渠道的整治等,已完成支付工程款约3917万元,占总工程款的66.2%。

主泵房外景

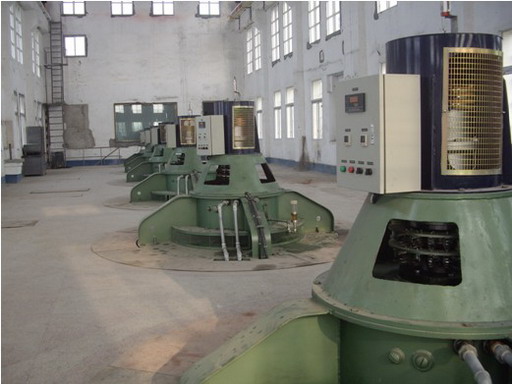

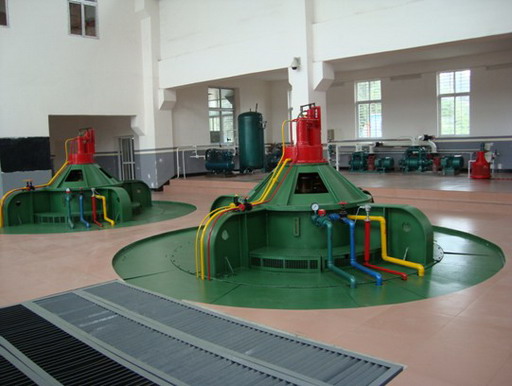

改造后的主机组

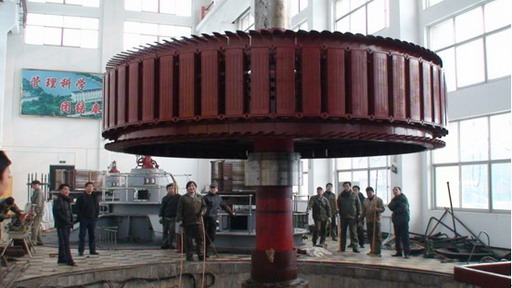

电机吊定子

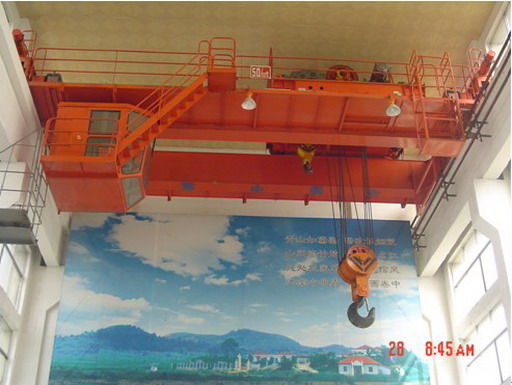

改造后的主桁车
2、金口泵站
泵站出口底板工程,左、右岸护坡工程,挡水墙基础工程,流道加固工程均已完工,土方回填已完工,泵站装修工程完成泵站外墙氟碳涂料基层,塑钢窗安装。法泗闸主体工程及周边配套辅助工程已全部完工。已完成油气水管路、供排水泵、高低压气机、真空泵、油压装置等辅助设备的更换,已完成拦污栅防腐及安装、进口检修闸门制作完毕。已完成计算机监控系统安装,并进行了调试。

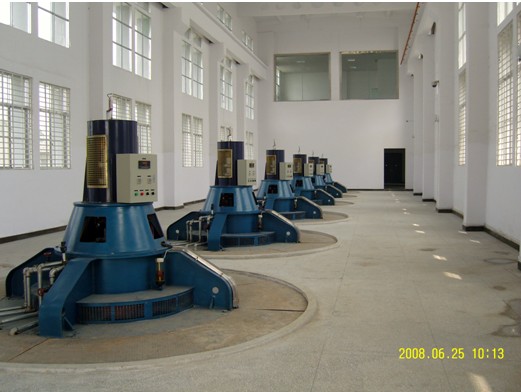

改造后的主机组

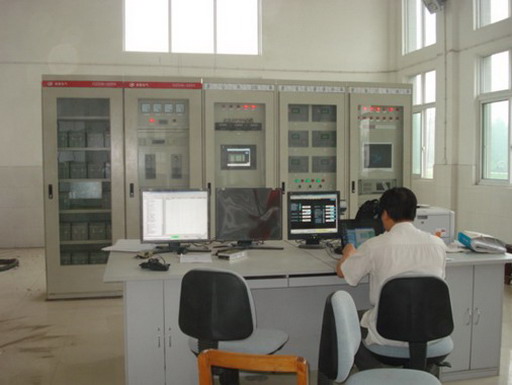

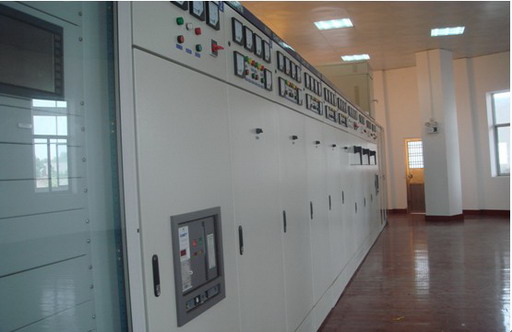

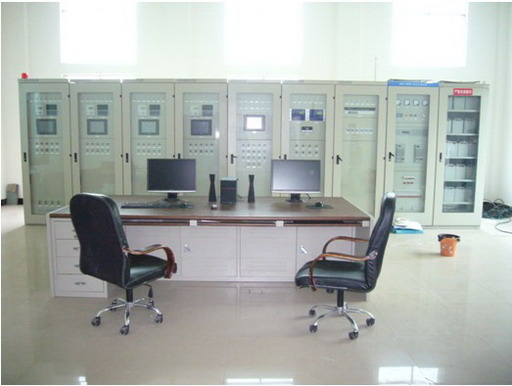

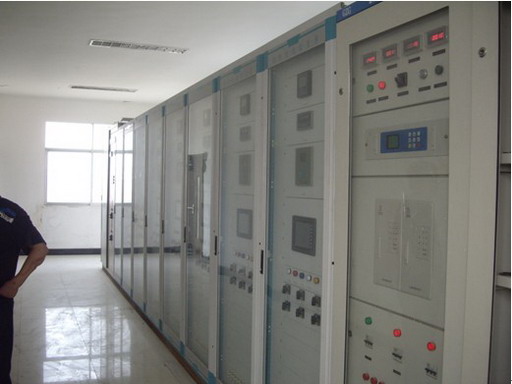

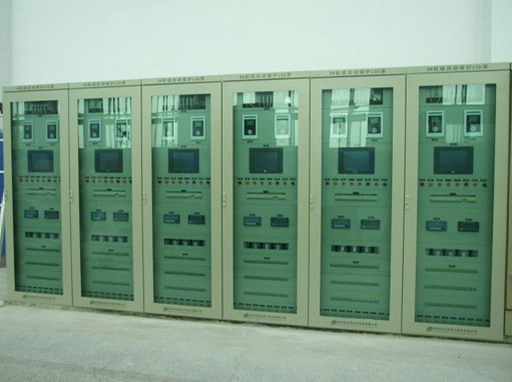

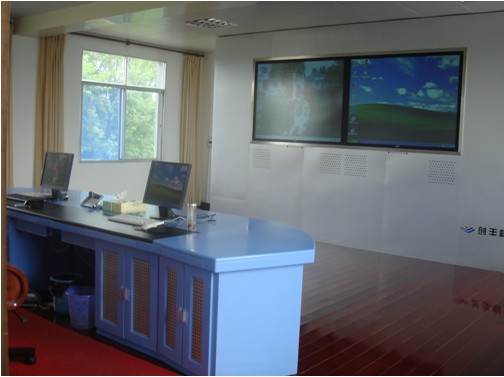

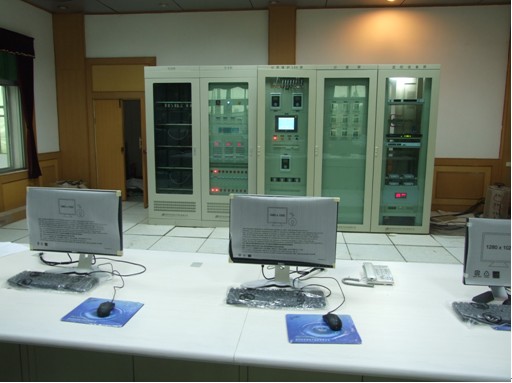

控制保护和计算机监控系统

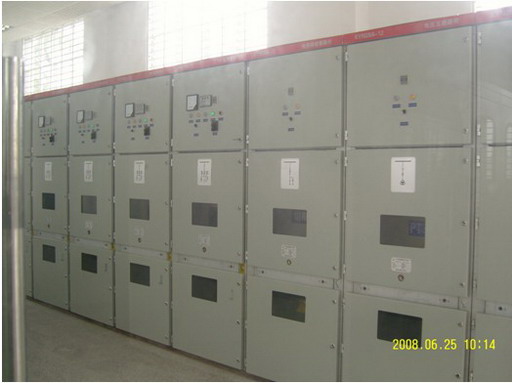

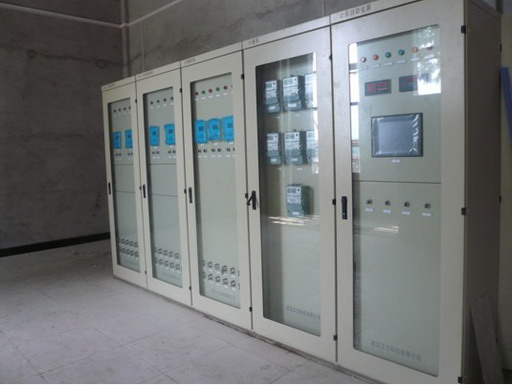

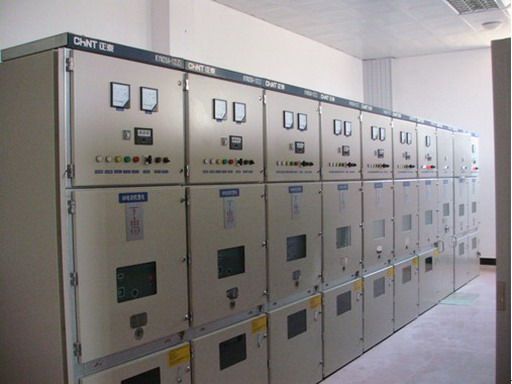

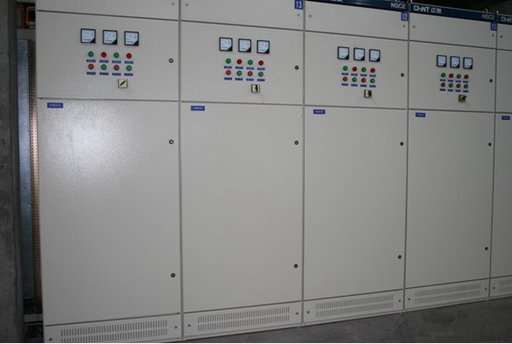

高低压开关柜

法泗闸工程
3、黄山头泵站
黄山头泵站属国家“十一五”期间第一批更新改造泵站项目,到目前为止,水工部分除中控楼、主厂房装饰工程正在抓紧施工,道路围墙和厂区建设待汛后完成外,土建及机电设备安装工程基本完成,现已具备运行条件。

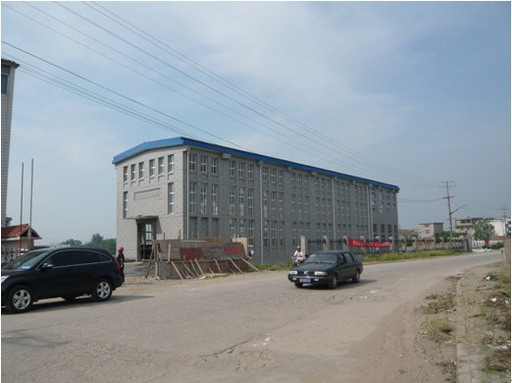

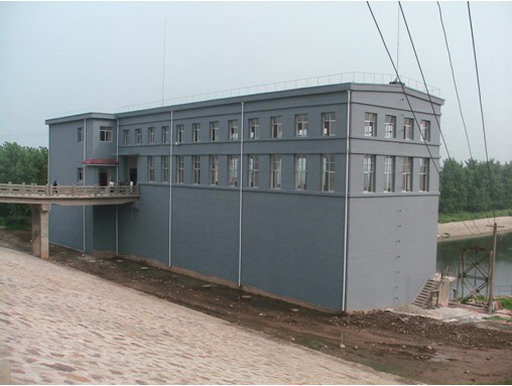

主泵房外景

高低压开关柜

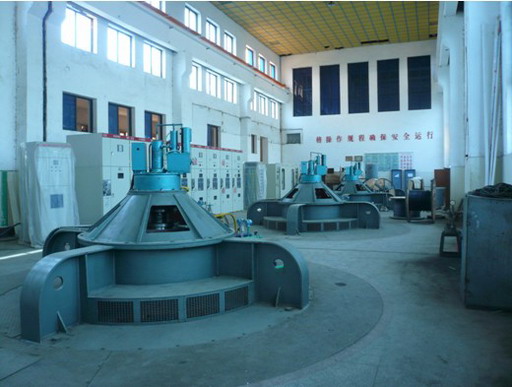

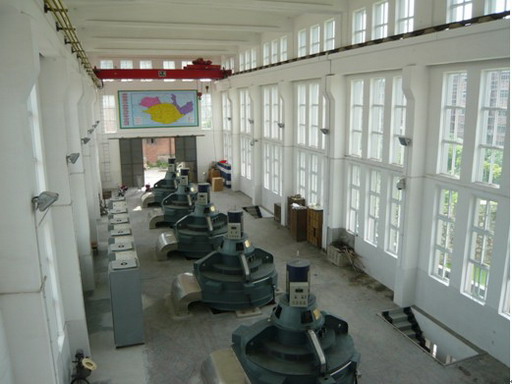

主泵房内景

正在开机排涝
4、大同垸泵站
该工程于2006 年12月18日开工,土建工程由华夏水利水电公司等单位承建,水泵设备由江西鹰潭水泵厂承建,机电工程由湖北华博阳光、上海正泰集团等单位承建。经过两年的工程建设,完成了大同站、跃进站、米积台站主机组更新改造和电气设备更新、进口渠道整治、新建拦污栅桥和电气副厂房、主泵房维修改造;完成了跃进站、米积台站重建防洪闸和压力水箱等水工建筑物改造,三站拦污栅体、进口检修闸门及进出水钢管制作安装、防洪闸门和自排闸门更新改造等。

主泵房内景

高底压开关柜

跃进站外景全貌

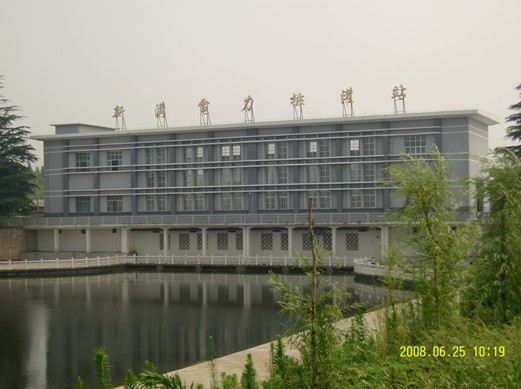

防汛办公综合楼

控制保护和计算机监控系统
5、沮西泵站

张家口站改造后的主机组
张家口一分站、柘林滩、赵家渡、石家闸等4站主体工程基本完成,主机组已安装完成。

张家口站主泵房

张家口站变电站

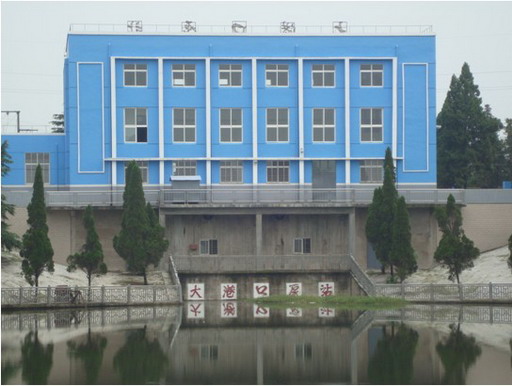

6、大港口泵站
国家发改委于2006年8月以发改投资(2006)1320号文批准了大港口泵站的更新改造,改造工程主要包括进出水渠道整治;进口拦污栅重修,新建副厂房;防洪闸、自排闸、东西节制闸改造;主水泵、主电机及机电设备的更新改造及后勤管护设施的改造等工程。该工程于2006年11月16日开工。已完成各主体工程的施工与机电设备的安装,并于2008年4月20日试车投产运行。

改造后的主机组

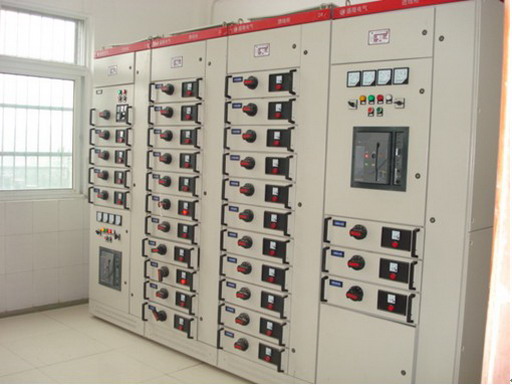

低 压 柜

7、余码头泵站
到目前为止,八台机组及附属设备已全部安装完成,其中1、3、5、8号机组于07年3月底安装完成,当年投入抗旱排涝4140台时,2、4、6、7号机组于2008年3月底安装完成,4月起投入抗旱排涝,截止6月24日已运行460台时,从机组运行情况来看,各机组运行状况良好。

主泵房内景

控制保护和计算机监控系统
8、排湖泵站
已完成进口电排河清淤、出口快速闸建设、泵房裂缝处理、拦污栅加固、清污机安装工程、3号闸水工部分;欧湾闸重建工程完成复堤并通水;1~9号主机组完成安装,空载、带水试车均一次成功。排湖泵站改造已完成主体工程建设,可随时投入抗灾运行,共完成投资约9400万元。

改造后的主机组

出口快速闸门全貌

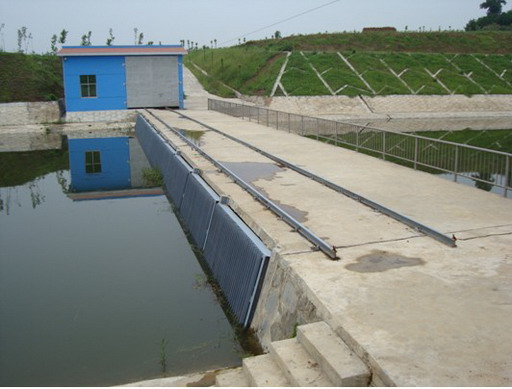

拦污栅全景

改造中的欧湾闸
9、清江口泵站

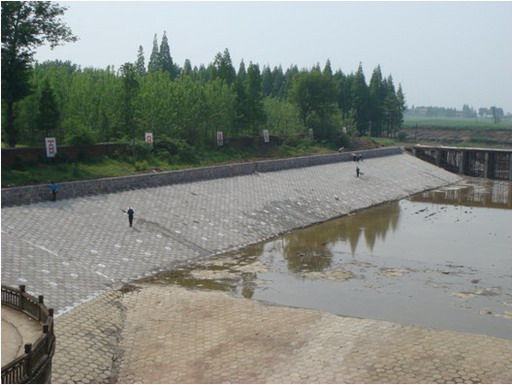

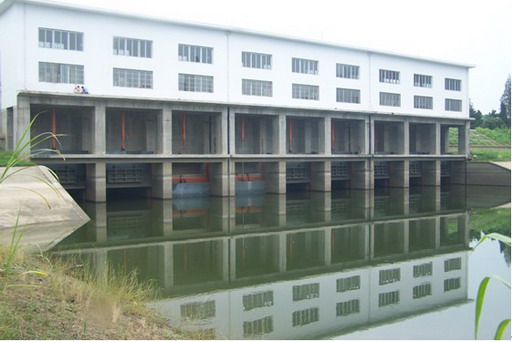

主泵房外景

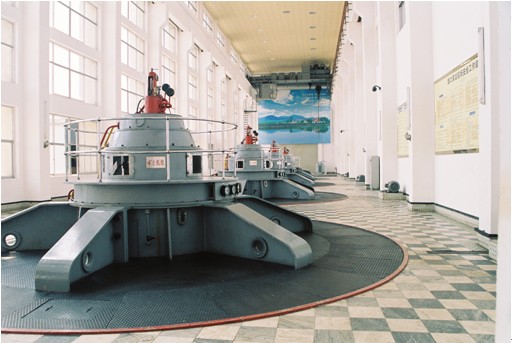

改造后的主机组

控制保护和计算机监控系统

低压开关柜
主体工程基本完成,主水泵、主电机全部安装完成,励磁柜全部供货,信息自动化监控保护屏全部安装就位,于6月20日开始手动试机,6台机组全部试机成功。
10、汉川大沙泵站
主体工程基本完成,6台电机水泵安装完成,并进行了试运行。

主泵房外景

改造后的主机组

控制保护和计算机监控系统

高水防洪闸
11、新沟泵站
主体工程基本完成,6台主机组安装完成,主厂房和安装间已完成85%建装任务。

主泵房外景全貌

改造后的主机组

计算机监控系统

高低压开关柜
12、高潭口泵站
自2007年10月开工以来,至目前土建工程已完成进口渠道的护底护坡;拦污栅的重建;泵房前墙裂缝灌浆,出水流道裂缝灌胶;金属结构设备及安装部分中的拦污栅栅体的制作及安装;防洪闸门的制作与安装;清污机及安装;办公楼维修已完成70%;房屋维修已完成80%;主泵房维修工程已开始实施,包括外墙、内墙、进口护拦及启闭台等。机电设备已完成4台主水泵的改造、自动化的后期安装与调试、视频系统的安装、部分电气设备和部分辅助设备的改造等。

13、沉湖泵站
到目前为止,完成的主要项目有:渠道护砌,护坡完成95%;灌浆工程完成60%;完成清污机设备制作与安装,并投入使用;金属结构安装完成96%;完成2#、3#、4#、5#四台主机的更新改造;完成电气设备更新; 完成水力机械辅助设备改造。

主泵房外景

改造后的主机组

控制保护柜

14、百里洲泵站
该工程于2007年元月动工,截止目前,除百里洲站未动工外,刘巷站已安装完毕,可投入运行,老站一车间、二车间已进入土建煞尾和设备安装。共完成工程量土方5.5万 m3,砼拆除500 m3,浆砌1750 m3,砼10000 m3,钢筋制安160t,金属结构制安250t及所有设备的采购,完成投资3000万元。

一车间外景

改造后的一车间主机组

刘巷站变电站

刘巷站低压开关柜
15、赤东湖(一期)泵站
主机组、变电设备(除地面工程)、励磁装置、直流装置、高低压开关柜全部安装调试完毕;自动化控制、保护系统正在调试之中;进水港、拦污栅及清污机等配套设施已改造完成;闸门起吊设施改造、泵站辅机设备安装(除真空室设备外)已接近尾声。主体工程已基本完工,2008年汛期可实现排涝运行。

主泵房外景

改造后的主机组

高低压开关柜

改造后的变电站

16、白潭湖泵站
工程建设总投资2024万元,于2007年3月初动工建设,现已完成副厂房新建、主厂房维修、检修间拆除重建、检修闸门及启闭机制作安装、进出水港护砌、防汛综合楼新建、主机组更新改造、高低压配电设备安装、自动化设备安装、厂区环境整治及绿化工程等。

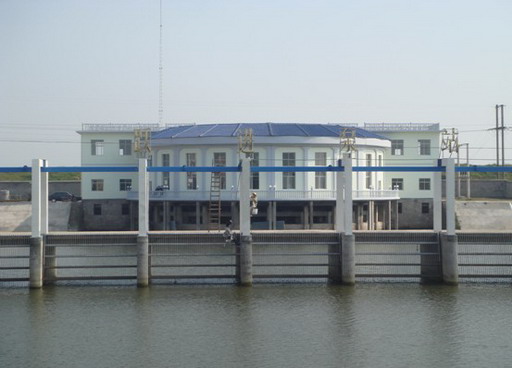

主泵房外景

改造后的主机组

控制保护和计算机监控系统

高低压开关柜
17、云梦泵站
主体工程基本完成,土建工程完成总工程量95%。6台主机组正在安装调试过程中。

主泵房外景

改造后的主机组

高低压开关柜

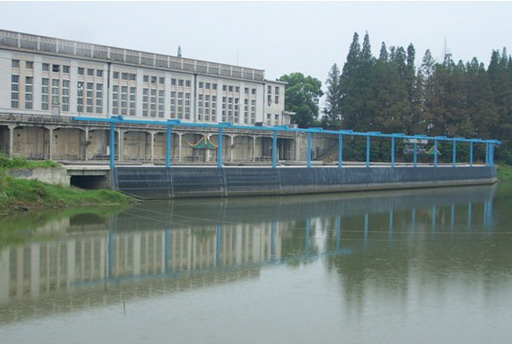

新建拦污栅
18、幸福泵站
幸福泵站更新改造工程自2007年1月5日开工以来,工程进展顺利,目前已完成了工程总投资的80%左右。已完成新建副厂房、进出水渠疏挖护砌、城南河节制闸加固、出口防洪闸加固、幸福自排闸加固、拦污栅桥改造;已完成主机组安装、辅助设备安装、更新高低压柜、微机自动化监控保护系统、微机励磁装置、电缆安装;已完成幸福自排闸、城南河节制闸和防洪闸和厂房检修闸的埋件施工和闸门安装、拦污栅体和防洪闸启闭机安装。

改造后的主机组

新建拦污栅

进水渠护砌

主泵房及出水渠外景
19、大冶湖泵站
从2007年10月12日开始动工,于2008年4月中旬完成主体工程泵站机组电机、水泵的更新改造,已完成工程投资1105.91万元,占总概算的42.58%。

改造后的主机组

改造后的主桁车
