雷诺护垫在兵团农十师北屯灌区三干渠防冻胀中的应用
  兵团农十师水利工程管理处
    编辑:管理员 归档时间:2010/7/3

图片附件区

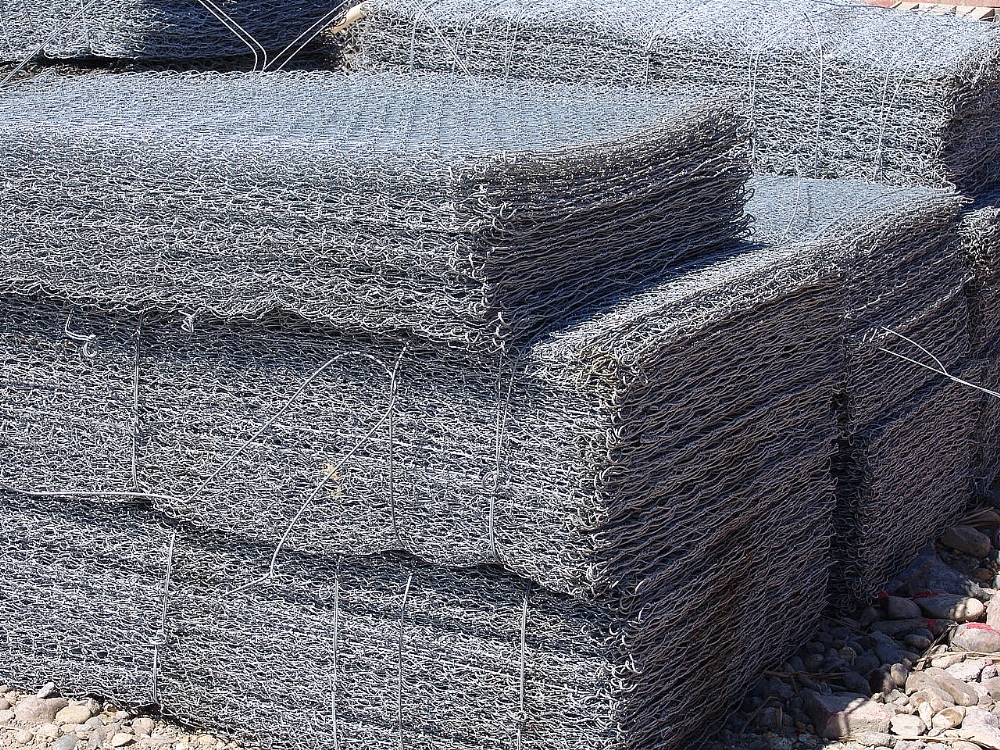

雷诺护垫防冻胀材料
雷诺护垫防冻胀材料

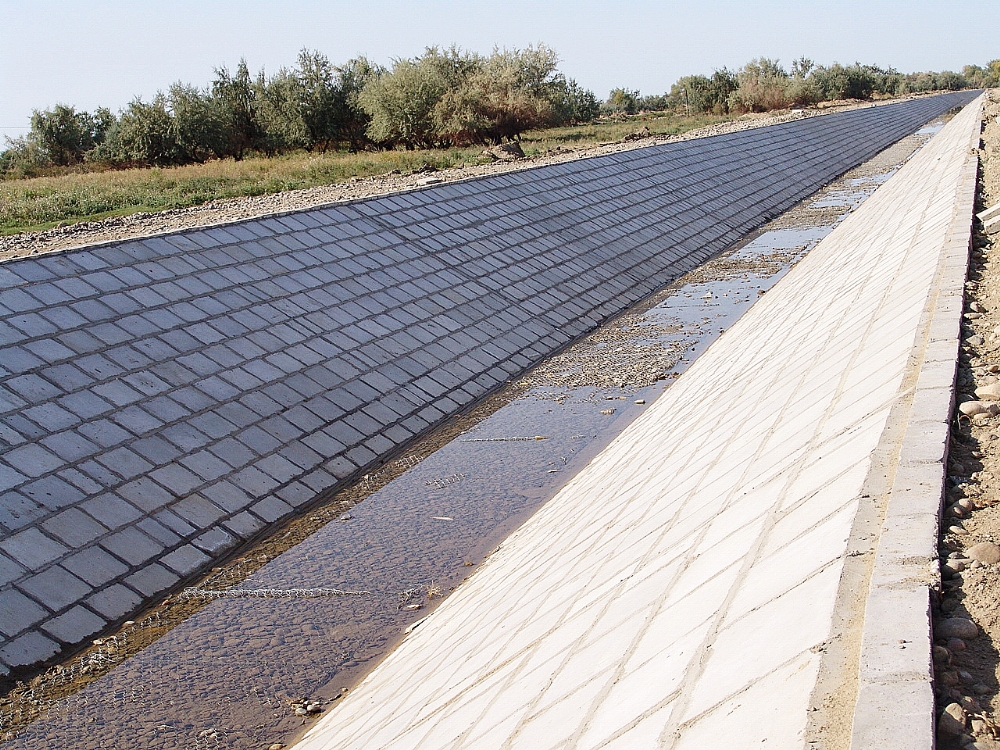

雷诺护垫铺设后渠道
雷诺护垫铺设后渠道

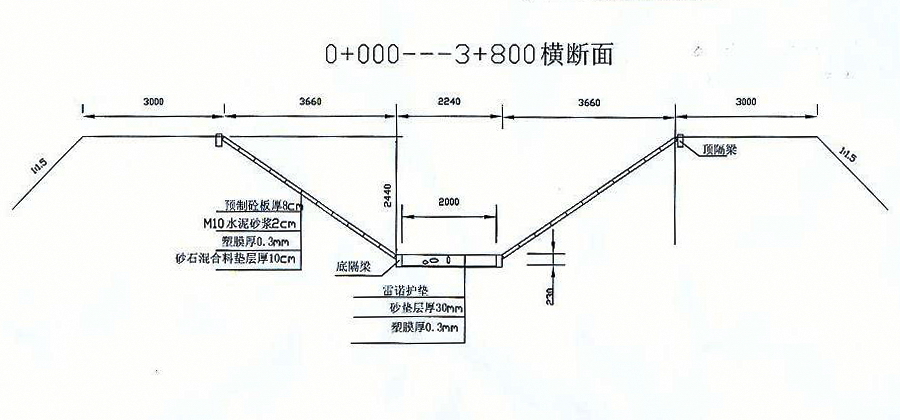

雷诺护垫防冻胀断面结构图
雷诺护垫防冻胀断面结构图

北屯灌区三干渠分布在额尔齐斯河二级阶地上,根据调查,工程区地下水在六、七、八月份埋深为1.5m,冬季地下水埋深在1.8m,分析本区的浅层水,主要是渠道渗漏所致,由于本区大部分灌渠未作防渗处理,结果造成大量灌溉用水补给地下水,受第三纪泥岩的顶托,地下水位较高。

北屯灌区2004年度三干渠工程原设计方案渠底防渗型式为预制砼板护砌,施工中渠底部位开挖出泥岩。现场组织各建设方专家进行分析,渠底部位出现泥岩,为适应变形、冻涨和防止冲刷等,将渠底预制砼板防渗型式改为柔性防护型式,即雷诺石笼护垫型式。(镀锌双绞合低碳钢丝网格雷诺护垫),该产品是引进意大利生产工艺由中外合资生产的一种新镀锌合金产品,能在水中20年不生锈,内装卵石,有很好的透水性,能防止冻胀。

施工工艺包括雷诺护垫组装、雷诺护垫安装、雷诺护垫的绞合三个过程,其中:

1、雷诺护垫组装

把护垫放在平整的地面上展开并压平,将前后面板、中间隔板和边板翻开至垂直立起成型,并用专用钢丝扎好。

2、雷诺护垫安装

将护垫顺渠道一个紧接一个摆放好,然后用80-160mm的石头填满,为避免由于单边装填引起的隔板变形,紧靠隔板两边的石头必须同时进行装填,在填充石头的时候应该尽量注意不要损坏护垫上的镀层,并且使用人工摆放以尽量缩小孔隙率。

3、雷诺护垫绞合

用绞边钢丝把相应的盖子边缘与立起的隔板、前后面板、端部面板的上边缘绞合在一起,每隔大约15cm用单圈和双圈交互地绞合在一起,并拉紧(相邻护垫间与盖板绞合时有4条边缘需绞合在一起)。

北屯灌区三干渠工程于2004年5月施工建设,当年10月完成。通过几年的运行观察,雷诺护垫的应用很好地解决了北方地区冬季渠系渠底鼓包、冻涨、变形问题,便于季节性施工,无需维修。
